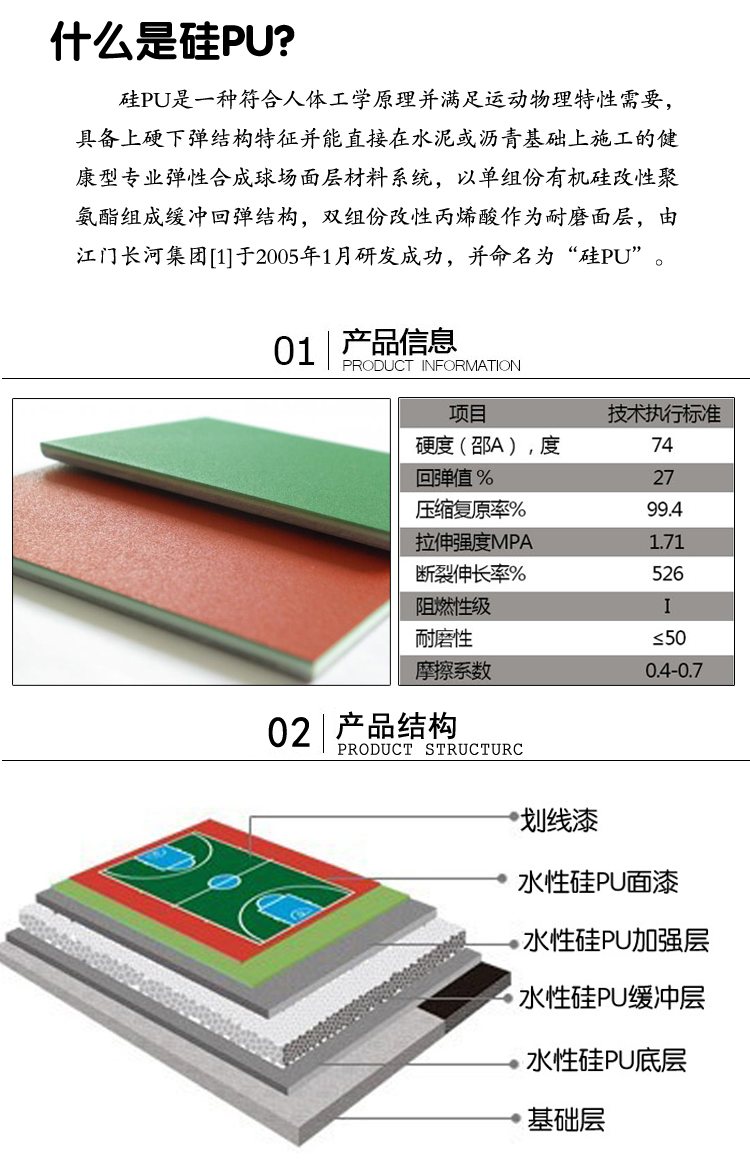

硅PU是一种符合人体工学原理并满足运动物理特性需要,具备上硬下弹结构特征并能直接在水泥或沥青基础上施工的健康型专业弹性合成球场面层材料系统,以单组份有机硅改性聚氨酯组成缓冲回弹结构,双组份改性丙烯酸作为耐磨面层

硅PU网球场施工流程:切V字形缝-----打磨或酸洗基面-----上底漆-----填缝-----补积水-----刮涂弹性层-----局部补积水-----刮涂弹性找平层-----刮涂面层-----划线;

硅PU网球场施工的具体施工工艺如下:

1、硅PU网球场基面处理

A.切割V字缝

以不大于6×6m为一方块切割温度缝,原有板块与板块间要切割温度缝,温度缝宽×深=6×20mm(在温度缝和不规责缝上切成V字型的槽)。



B.基面打磨

用打磨机对基面粗糙、凸起的部分进行打磨、修平处理。

C.清洁基面

用5%左右的稀盐酸或草酸泼洒并洗刷水泥基面,再用清水冲洗干净。观察存留水迹,对基面进行平整度和坡度的检验,用记号笔圈划出积水处。清洗干燥后基面应无白色粉化物及浮尘物。

D.底涂施工

基面清洗干净并晒干后,用底漆要重复滚涂一至两遍,如有部分地面松散吸料较明显的。待底漆层干固后(6-8小时),再进行下一道工序施工。

E.填缝、补积水

硅PU网球场施工在填缝前要先将混凝土伸缩缝清洁干净,如缝较深或较宽的可用橡胶颗粒或泡棉先作一个垫底,然后再填充;对部分特别凹陷部位可用弹性材料加砂或颗粒进行修补。



2 、硅PU网球场弹性层施工

A.涂刮弹性层

弹性料硅PU配比:弹性料需要配专用稀释剂使用,一般情况下是一桶弹性料配2KG稀释剂,(如到冬天,稀释剂的用量需适当增加)。一桶加100-150ml水,(室内使用弹性料一桶加250ml水)。施工时用带齿镘刀或刮耙将弹性层材料涂刮于基面上,每道涂刮厚度最好在1-1.5mm,每道涂刮时间间隔为前一道干固为准(一般约10小时),具体视现场天气情况而定,直至涂刮到要求厚度。涂刮时注意流平效果,以保证表面流平。

B.试水找平

弹性层干固后,用积水法测试表面平整度,积水处用弹性材料修补平整,表面有粒状杂物混入或堆积处需用打磨机打磨平整后再进行下一道工序施工。



3、硅PU网球场弹性找平层加强施工

硅PU网球场施工待弹性层材料干固后(8-10小时)须及时施工弹性找平层材料,能确保两层材料结合牢固。已配好的材料必须在30分钟内用完;干固后表面要求平整光滑,若在施工过程中混入杂物或不平处需修整平滑才能进行下一道工序,施工方法同弹性层一样。

4、硅PU网球场耐磨面漆层施工

A.硅PU面漆为双组份环保水性材料,由A、B组份组成,配比为A∶B=18.7:1.3(重量比),加2-3公斤的水,第一遍做时每组加1-2公斤的砂使用,第二遍不用加砂。再将材料搅拌均匀后用滚、刮、喷涂施工。

B.第二遍面漆的施工要等上遍面漆干固后方可进行,将面漆材料配比A:B=18.7:1.3(重量比),加2-3公斤的水一起搅拌均匀使用。将材料搅拌均匀后用滚、刮、喷涂施工。(注:篮球场第二遍面漆不加砂)



5、专用划线漆(双组分A:B=0.7:4.3)

A、面漆层固化后即可划线,施工时双组份搅拌均匀后方可使用。

B、施工时按照球场的规格尺寸标准标出界线位置,用美纹纸沿界线两边贴好,用羊毛刷直接施工,在硅PU球场面层上要划标线的部位涂刷一至两遍划线漆,待表面干后撕掉美纹纸。

注:弹性层不干不能做面,要不然会起壳、脱皮。

硅PU球场材料的适用范围:

1、高级中小学、高等院校网球场、篮球场、羽毛球场、排球场、运动场;

2、专业运动场馆、训练场;

3、幼儿园游乐场,健身房,舞蹈室等。

硅PU球场材料的的优点:

1、很好的提供运动员保护功能,有效避免运动过程中的可能伤害。

2、大幅提高运动员竞技水平;

3、美化校园环境,提升学校形象;

4、使用寿命长达8-15年以上。






办事处经理:13920560398

一、施工基面要求
基础为场地的质量的第一关,
好的基础是成功的开始,
基面采用水泥混凝土基础,
则应
满足下列要求
:
1.新浇的混凝土要足够的养护时间(不少于28天)

2.表面平整度好,3米直尺允许误差≤3mm
3.按设计标号施工,基础强度C25以上,无裂缝,脱层、返沙

4.四周设合理排水沟

5.预留温度伸缩缝,一般按纵横6m,宽5mm,深3cm切缝。

6.下雨天不能施工,避免在烈日下或温度小于5的情况下施工。

7.保持良好的对流通风效果。

二、主要施工方法

1.
施工工艺

基面处理—填缝处理—底漆施工—缓冲层施工—加强层施工—面漆层施工—划线

2.
施工技术要点

A.
先清洁施工面,然后用清水湿润基面,用
5%
左右的稀盐酸泼洒并洗刷水泥基面,
用记号笔划出积水处,洗干净后基面无白色粉化物及浮尘物。
B.
清洁填缝处,并打上一道封闭底漆,对较深及较宽可用橡胶颗粒进行铺垫再填充,
对积水处和凹处进行填充修补,
C.
基层干燥后,对明显凸出或是尖锐物进行打磨,然后施工封闭底漆,施工时水泥基
面要求坚固、干燥、干净、平整、无油污及粉化现象
D.
待封闭层干燥后将底漆均匀滚涂在基面,如有部分地面吸料较明显的要重复滚涂一
至两遍,待底漆层干燥后(
10
小时)
,在施工下一道工序施工
E.
缓冲性层施工必须搅拌均匀,(约3分钟),配好的材料必须在小时内用完,施工时用带齿馒刀刮涂,刮涂的厚度不能超过2mm,每道刮涂的间隔为迁移到干泽为准(约10小时),如不能流平出现齿纹,需添加专用稀释剂调节稠度,
F.
缓冲层材料干固后及时施工加强层材料,干固后表面要求平整,光滑,施工方法同
缓冲层,
G.面层施工,将AB组材料按比例混合均匀,加入防滑砂,充分搅拌均匀后再施工,
每两遍面漆的施工要等上一遍面漆干固后才可进行,
H.
划线,施工时按球场要求的规格尺寸标出界线,用美纹纸沿界线两遍贴好,用羊毛
刷直接施工,在硅PU球场面层上要划标线的部位涂刷一至两遍划线漆,
待表面干后撕掉美
纹纸

注意事项:

1.
旧地面需查看是否有油质和开裂或是水泥粉化现象,新地面需保养28天以上才能施工

2.下雨天或是烈日及湿度大于90%时不能施工

3.每一遍施工必须保证表面干净,整洁,无尖锐物或是沙石

4.在硅PU面层施工前,要保证基础地面干燥,施工室内球场要保证良好通风效果

5.调配各种材料时,要进行充分均匀的搅拌

6.硅PU面层施工完毕要确保10天无水浸泡

7.面层施工完毕后,球场需保养7天以上方可使用


硅PU球场优点

1.
特点是上硬下弹,硬性特质,带来专业运动质感,弹性,有效增加运动缓冲,减轻脚踝和
关键,韧带的伤害。
2.

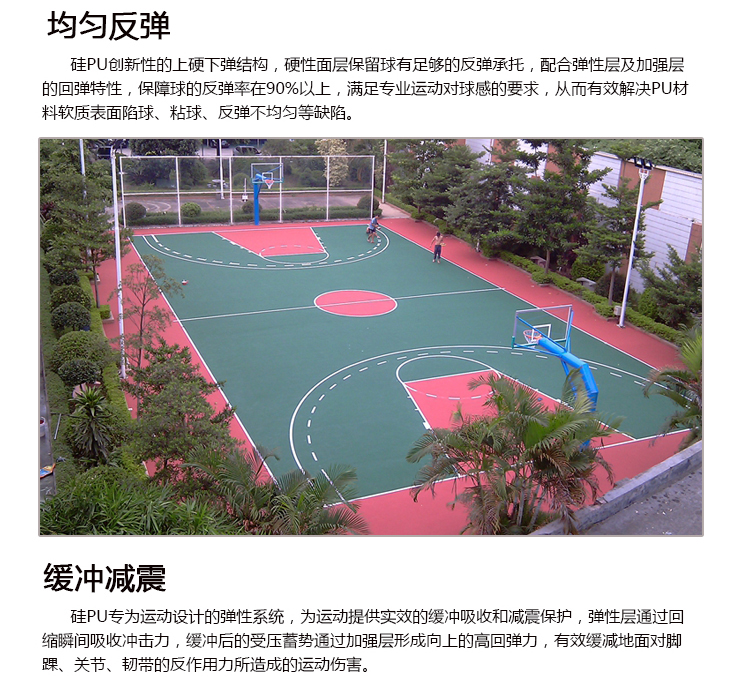

上硬下弹的结构,硬性面层保留求有足够的反弹力,配合弹性层及加强层的回弹特性,保
障求的反弹率在90%
以上,满足专业运动对球感的要求,
3.解决PU材料,橡胶地板软质表面,陷求球,粘球和反弹不均匀等缺陷,
4.硬质粗糙表面配合弹而不软的结构,为运动中,启动,变相,跳跃,急停提供充足的摩擦
力,解决表面因受潮湿而引起的打滑现象,保证运动的脚感舒适和人身安全。
5.硅PU材料绿色环保,不会产生有毒物质,有极强的耐候性,抗氧化,抗紫外线,表面坚
韧,不易因刮擦损坏,长期保持光洁如新
6.价格经济适用,成本相对低廉,保养维护简单,有防水功能,清洁容易单价组成:

1.
根据使用的品牌及材料及人工
2.
根据施工基面的优良层度
3.
根据施工层的厚度,
